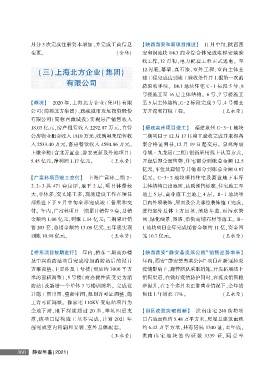

Page 410 - 2021静安年鉴
P. 410
月分 3 次完成注册资本增加,并完成工商信息 【陕西西安和润项目推进】 11 月中旬,陕西西
变更。 (金玮) 安和润地块 DK3 商业综合体完成电梯安装验
收工作,12 月初,电力配套工程正式送电。 至
(三)上海北方企业(集团) 12 月底,幕墙、真石漆、室外工程、室内主体土
建工程完成达到竣工验收条件并上报第一次消
有限公司
防验收手续。 DK1 地块住宅 C-1 标段 5 号、8
号楼施工至 16 层主体结构。 6 号、7 号楼施工
【概况】 2020 年,上海北方企业(集团) 有限 至 5 层主体结构,C-2 标段完成 3 号、4 号楼土
公司(简称北方集团)、西藏城市发展投资股份 方开挖和打桩工程。 (王永莹)
有限公司(简称西藏城投) 实现房产销售收入
18.03 亿元,房产租赁收入 2292.87 万元,直管 【福建泉州项目竣工】 福建泉州 C-3-1 地块
公房物业租金收入 1810 万元,收到奥莱销售收 二期项目于 12 月 17 日竣工验收完成并取得备
入 2533.40 万元,客房餐饮收入 4594.86 万元, 案合格证明书,12 月 19 日起交房。 泉州海宸
上缴全税(含北万置业、静安更新及外地项目) 尊域·九龙居(二期)创新采用线上认筹方式,
5.45 亿元,净利润 1.17 亿元。 (王永莹) 开盘后即全面售罄,住宅部分到账总金额 12.5
亿元,车位及商铺等其他部分到账总金额 0.87
【广富林项目竣工交付】 上海广富林二期 2- 亿元。 C-3-2 地块项目住宅及商业地下车库
2、2-3 共 471 套房屋,地下 2 层,项目体量较 主体结构已出地面,达到预售标准,住宅施工至
大,单体多,交叉施工多,现场建设工作在项目 地上 5 层,商业施工至地上 4 层。 B-1 地块项
部推进下于 9 月中旬全部完成竣工备案和交 目内外墙装饰、屋面及公共部位装饰施工完成,
付。 年内,广富林项目一期累计销售 9 套,总销 进行室外总体土方回填、消防车道、雨污水管
金额约 1.06 亿元,到账 1.14 亿元;二期累计销 网、绿化硬景、围墙、沿街商铺石材等施工。 B-
售 203 套,总销金额约 13.08 亿元,至年底实现 1 地块项目全年完成销售金额约 11 亿,资金回
到账 10.98 亿元。 (王永莹) 笼 10.7 亿元。 (王永莹)
【桥东项目按期进行】 年内,桥东二期商办楼 【陕西西安“静安荟奥莱公园”销售逆势增长】
及中兴消防站项目完成增加消防站后的设计 年内,西安“静安荟奥莱公园”项目在新冠肺炎
方案调整,主要涉及 1 号楼(增加约 3000 平方 疫情影响下,商管团队采取措施,开发拓展线上
米的面积调整)、5 号楼(商办楼性质变更为消 销售渠道,在做好疫情防护同时,客流及销售稳
防站)及新增一个单体 7 号楼训练塔。 完成设 步提升,在 2 个多月未正常营业情况下,全年销
计施工图出图、重新审图、规划许可证调整、施 售比上年增长 17%。 (王永莹)
工许可证调整。 徐家宅 110KV 变电站项目为
全地下站,地下深度超过 20 米,基坑四道支 【旧区改造突破创新】 洪南山宅 240 街坊项
撑,该项目结构施工基本完成,计划 2021 年 目占地面积约 5.48 万平方米,房屋总建筑面积
前完成室内粉刷和安装、室外总体配套。 约 6.42 万平方米,共有居民 1340 证,至年底,
(王永莹) 洪南 山 宅 地 块 签 约 证 数 1339 证, 同 意 率
360 静安年鉴(2021)
